助手セバスチャンついに見つけました!山が丸ごと売りに出ていて、しかも激安なんです。ここでキャンプ場をやります!



素晴らしい行動力ですね。ところで、その山の地目と、保安林かどうかは確認しましたか?



…地目? ほあんりん?



キャンプ場は建物をほとんど建てないぶん、規制は土地そのものにかかってきます。安い土地には、たいてい安い理由があるんですよ。今日は、どの順番で何を確認すればいいかを整理していきましょう。
キャンプブームが定着し、遊休地や相続した山林の活用先としてキャンプ場を検討する方が増えています。宿泊施設のように大きな建物を建てる必要がなく、初期投資を抑えやすいという印象があるためでしょう。
しかし、キャンプ場の開業には宿泊施設とは異なる難しさがあります。それは、規制の対象が建物ではなく土地そのものだという点です。地目、森林法、農地法、自然公園法、都市計画法。これらは物件を買った後では動かせない条件であり、該当すれば計画そのものを見直すことになります。
そして手続きには時間がかかります。林地開発の許可だけで審査に3か月近く、農地転用も同様です。造成工事の期間まで含めれば、土地探しからオープンまで1年から3年を見込むのが現実的です。



この記事では、その全体像を6つのフェーズに分けて整理していきます。
キャンプ場開業は「土地で9割決まる」——全体像と期間の目安


まず全体像です。キャンプ場の開業は、おおむね次の6フェーズで進みます。
- フェーズ1|コンセプトと事業計画:どんなキャンプ場にするかを決め、収支と資金を組み立てます
- フェーズ2|土地探しと法規制の調査:地目、森林法、農地法などの規制を確認します。ここが最大の関門です
- フェーズ3|許認可の申請:農地転用、林地開発許可、必要に応じて旅館業や飲食店営業の許可を取得します
- フェーズ4|造成工事とインフラ整備:サイトの造成、電気・水道・排水、管理棟の建築を行います
- フェーズ5|オープン準備:予約システム、料金設定、掲載サイトへの登録、保険加入を進めます
- フェーズ6|営業開始と運営:継続的な運営と、法令上の義務への対応が始まります
期間の目安は、規制の少ない土地で1年程度、林地開発や農地転用を伴う場合は2〜3年です。この幅を生んでいるのは、ほぼすべてフェーズ2とフェーズ3、つまり土地に関する部分です。
ここで強調しておきたいのが、フェーズ2で失敗すると取り返しがつかないということです。宿泊施設であれば、物件が合わなければ別の物件を探せます。しかしキャンプ場では、すでに土地を購入してしまっているケースが多く、後から「この土地では開発できません」と判明したときの損失が大きくなります。
「安い山林を見つけたので買ってから調べる」という進め方は、最も避けるべきパターンです。契約前に規制を確認する。この一点を守るだけで、大きな失敗の多くは防げます。
フェーズ1|コンセプトと事業計画を固める(土地を探す前に)
土地を探す前に決めておくべきことがあります。それは、どんなキャンプ場にするかです。
なぜ先に決める必要があるのか。業態によって、必要な許認可と土地の条件がまったく変わるからです。判断を分ける論点は、次の3つに集約されます。
第一に、宿泊させるかどうか。日帰りのデイキャンプやBBQ施設のみであれば、旅館業の許可は問題になりません。宿泊させる場合でも、区画を貸すだけで利用者が自分のテントと寝袋を使うのであれば、原則として旅館業には該当しません。一方、常設テントに寝具を備えて提供するグランピング形態であれば、旅館業の許可が必要になります。
第二に、食事を提供するかどうか。場所とコンロを貸すだけなら飲食店営業の許可は不要ですが、肉や野菜を仕込んで提供する、調理して出すという形であれば許可が必要になります。管理棟に売店を設ける場合も、扱う商品によって手続きが変わります。
第三に、常設の建物を建てるかどうか。管理棟、サニタリー棟、コテージ。建築物を建てるとなれば、建築基準法や都市計画法の論点が加わり、土地の条件はより厳しくなります。
この3つが決まれば、探すべき土地の条件が具体化します。あわせて、想定する区画数と料金から売上を試算し、造成費を含めた投資額と資金調達の方針も固めておきましょう。事業計画がないまま土地を見に行っても、良し悪しを判断する基準を持てません。
あわせて読みたい:グランピングに旅館業の許可は必要?テント・コテージ別に判断基準を解説

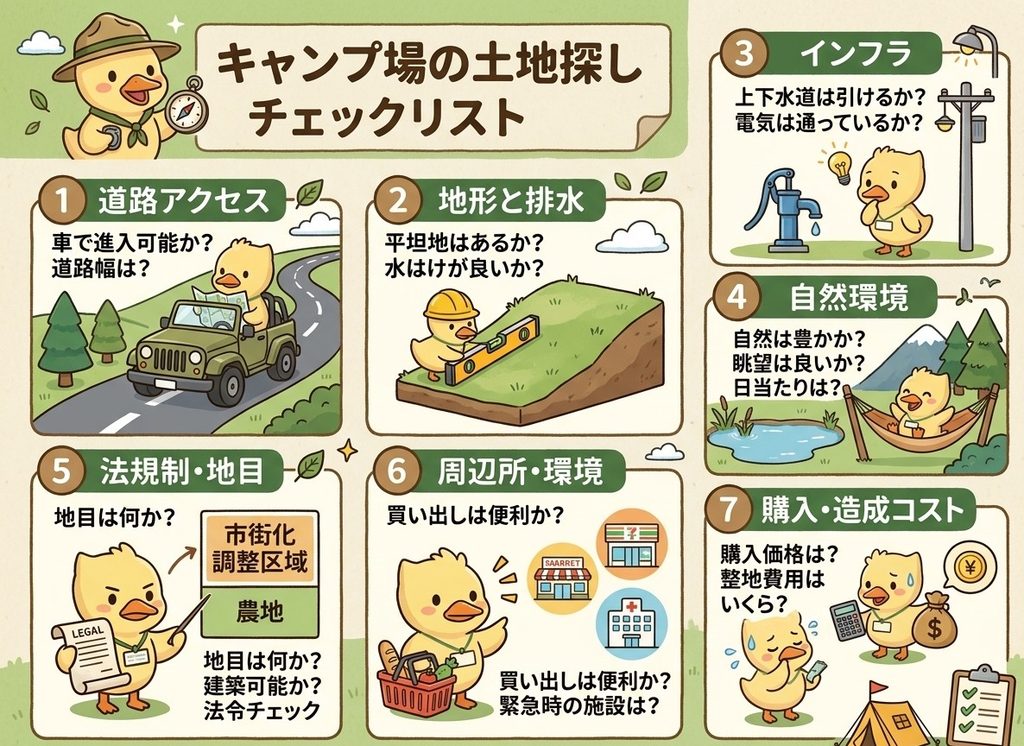

フェーズ2|土地探し——地目と法規制のチェックリスト
ここがキャンプ場開業の核心です。土地の条件によって、必要な手続きと期間が決まります。
まず地目を確認します。登記事項証明書で確認でき、地目によって必要な手続きが変わります。
| 地目 | 主に必要になる手続き | 注意点 |
|---|---|---|
| 農地(田・畑) | 農地法の転用許可 | 第1種農地は原則不許可。転用できるのは主に第2種・第3種農地 |
| 山林 | 森林法の手続き(伐採届または林地開発許可) | 1haを超える開発は都道府県知事の許可が必要 |
| 原野・雑種地 | 比較的少ない | ただし他法令の指定区域に該当する場合がある |
| 宅地 | 比較的少ない | 用途地域や建ぺい率等の制限を確認 |
農地の場合、農地法にもとづく転用の許可が必要です。無断でキャンプ場として使えば違法となります。そして重要なのが、すべての農地を転用できるわけではないという点です。生産性の高い農地は保護されており、転用できるのは主に第2種農地と第3種農地です。第2種農地の場合は、代替地がないことの証明も求められます。
山林の場合は森林法が関わります。開発の面積が1haを超える場合は林地開発許可が必要で、審査には3か月近くを要することがあります。そして見落とされやすいのが、1ha以下であっても伐採には事前の届出が必要だという点です。届出をせずに伐採すると、罰金の対象になり得ます。「自分の山だから自由に切れる」という理解は通用しません。
地目に加えて、次の指定の有無も必ず確認してください。いずれも該当すれば、計画を大きく制約します。
- 保安林の指定:水源涵養や土砂流出防備などのために指定された森林で、開発には解除の手続きが必要になり、認められないことも多い
- 自然公園法の区域:国立公園・国定公園の特別地域内では工作物の新築等に許可が必要。普通地域でも届出が求められる
- 砂防指定地・急傾斜地崩壊危険区域:土地の形質変更が制限される
- 都市計画区域と市街化調整区域の別
そして、法規制と同じくらい重要なのがインフラです。電気の引込みが可能か、水をどう確保するか(上水道が来ているか、井戸を掘るのか)、排水をどう処理するか、そして進入路の幅員が乗用車やキャンピングカーの通行に耐えるか。山林の場合、この4点で数百万円から数千万円の差が生じます。土地の価格だけを見て判断してはいけません。
これらは、契約前に自治体の窓口で確認できます。登記事項証明書と公図、位置の分かる地図を持って、農業委員会、林務担当課、都市計画担当課を回ってください。相談は無料です。


フェーズ3・4|許認可の取得と造成工事
土地が固まったら、許認可の申請と工事に進みます。ここで意識したいのは、複数の窓口を並行して回ることです。
関わる窓口は、事業内容によって次のように分かれます。
- 農業委員会:農地転用の許可申請
- 林務担当課:伐採届または林地開発許可
- 都市計画担当課:開発許可の要否確認、建築物を建てる場合の相談
- 保健所:旅館業の許可(宿泊させる場合)、飲食店営業の許可(食事を提供する場合)、井戸水を使う場合の水質検査
- 消防署:管理棟などの建築物に係る消防設備の確認
- 環境部局:浄化槽の設置届、廃棄物処理の相談
都市計画法の開発許可については、判断が分かれる領域です。キャンプ場が第二種特定工作物に当たるかどうかは、施設の内容と規模、そして自治体の解釈によって見解に幅があります。「キャンプ場は特定工作物ではないので開発許可は不要」と説明されることもありますが、管理棟やコテージなどの建築物を建てる場合、市街化調整区域であれば開発許可の対象になり得ます。自己判断せず、都市計画担当課に必ず確認してください。
期間の目安としては、農地転用と林地開発許可がそれぞれ3か月前後、旅館業の許可が申請から1か月程度です。ただしこれは受理されてからの標準的な期間であり、事前協議や書類の準備に要する時間は含まれていません。造成工事の期間を加えれば、フェーズ3と4だけで1年前後を見込んでおくべきでしょう。
工事については、サイトの造成、電気と水道の引込み、排水設備、進入路の整備、そして管理棟やサニタリー棟の建築が主な内容になります。雨天や積雪で工程が止まることもありますので、余裕を持った計画が必要です。
あわせて読みたい:キャンプ場に営業許可は必要?気にすべき許認可を解説
フェーズ5・6|オープン準備と開業後に続く運営
許認可と工事にめどが立ったら、オープンに向けた準備です。ここは意外と時間がかかりますので、工事と並行して進めてください。
予約の仕組みを整えます。自社サイトでの予約受付に加え、キャンプ場の予約サイトへの掲載が集客の中心になります。掲載には審査と登録作業の時間がかかり、写真の撮影や紹介文の作成も必要です。オープンの1〜2か月前には着手しておきたいところです。
料金設定も並行して詰めます。区画料金、人数追加料金、デイキャンプ料金、ペット同伴料金、レンタル品の料金。あわせてキャンセルポリシーも定めておきましょう。天候によるキャンセルが多い業態ですので、ここを曖昧にするとトラブルの原因になります。
保険への加入は必ず行ってください。屋外の施設であり、火気を扱い、自然の中での事故のリスクがあります。施設賠償責任保険への加入は、法律上の義務ではありませんが実務上は必須と考えるべきです。
緊急時の体制も決めておきます。最寄りの医療機関、消防への通報経路、夜間の連絡先、悪天候時の中止判断の基準。山間部では携帯電話の電波が届かない区域もありますので、通信手段の確認も必要です。
そして開業後は、ゴミの処理が継続的な課題になります。利用者が出したゴミを事業者が回収する場合、それは事業系の廃棄物として適正に処理する必要があります。「持ち帰り制」にするか「回収制」にするかは、コストと利用者満足の両面から判断してください。
このほか、宿泊させる場合は宿泊者名簿の管理、食事を提供する場合は食品衛生の管理、井戸水を使う場合は定期的な水質検査といった義務が続きます。開業はゴールではなく、運営の起点です。
まとめ:オープン希望日から逆算する
キャンプ場の開業について、押さえるべき点を整理します。
①土地の法規制を契約前に確認すること。地目、保安林、自然公園法、砂防指定地、都市計画区域。これらは購入後には動かせません。登記事項証明書と地図を持って自治体の窓口を回れば、無料で確認できます。
②業態を先に決めること。宿泊させるか、食事を出すか、建物を建てるか。この3つが決まらなければ、必要な許認可も土地の条件も定まりません。
③期間を長めに見積もること。林地開発許可や農地転用はそれぞれ3か月前後、造成工事を含めれば1年以上。規制の多い土地なら2〜3年を覚悟しておくべきです。
キャンプ場はゴールデンウィークから秋にかけてが繁忙期です。この時期に合わせてオープンしたいのであれば、規制の少ない土地でも1年前、林地開発や農地転用を伴うなら1年半から2年前には動き出しておきたいところです。逆算して、いつまでに土地を決めるかを先に固めましょう。
なお、必要な手続きや期間は土地の条件と自治体によって大きく異なります。この記事は一般的な流れを整理したものですので、実際に進める際は管轄の農業委員会、林務担当課、都市計画担当課、保健所にご確認ください。順番を守って一つずつ進めれば、必ず開業にたどり着けます。



危なかった…。買ってから調べるところでした。まず登記簿を取って、役所を回ればいいんですね。



そのとおりです。相談は無料ですし、担当の方も丁寧に教えてくれますよ。安い土地ほど、先に確認する価値があります。



よし、では時間短縮のため、許可が下りる前にとりあえず木を切っておきます!工事を先に進めれば早いですよね。



無届けの伐採は罰金の対象ですし、許可の審査にも確実に響きますよ。
